برش دیوار بتن مسلح ( تهران )
برش دیوار بتن مسلح به روش کرگیری متوالی

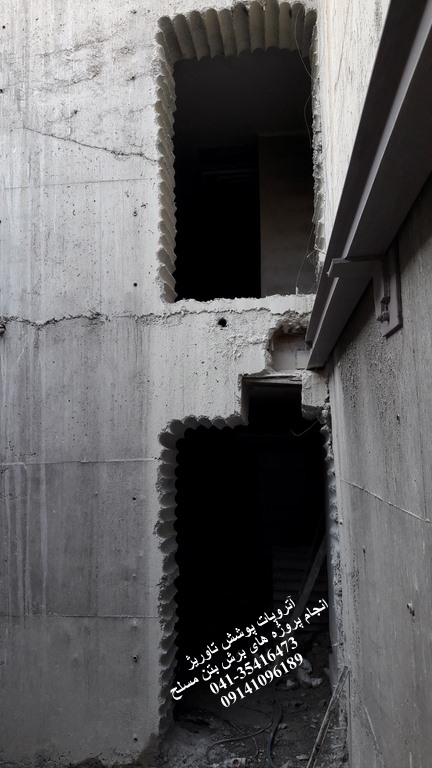

برش دو فقره اوپنینگ مستطیل شکل در دیوار بتن مسلح به ضخامت ۵۵ سانتیمتر جهت نصب درب و ارتباط دو فضای مجاور
روش برش بتن : برش به شیوه کرگیری متوالی
محل پروژه : تهران / تهرانپارس / برج های فرهنگیان

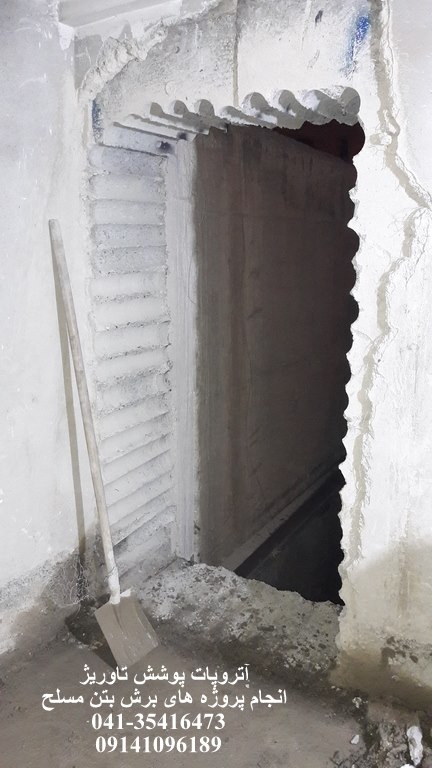

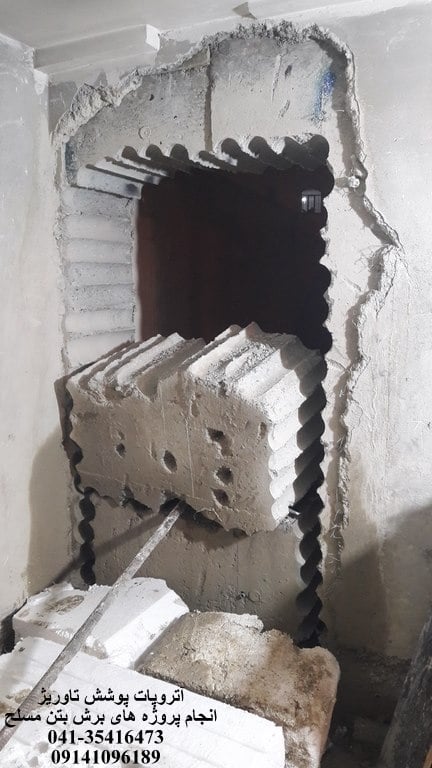

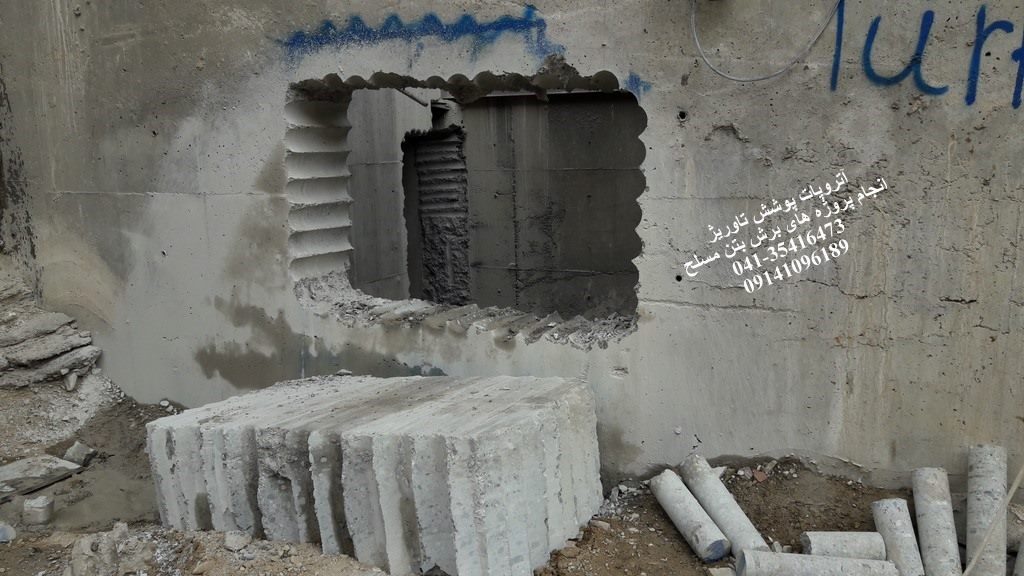

- شروع عملیات کرگیری پس از مشخص کردن خطوط برش روی عضو بتن مسلح :

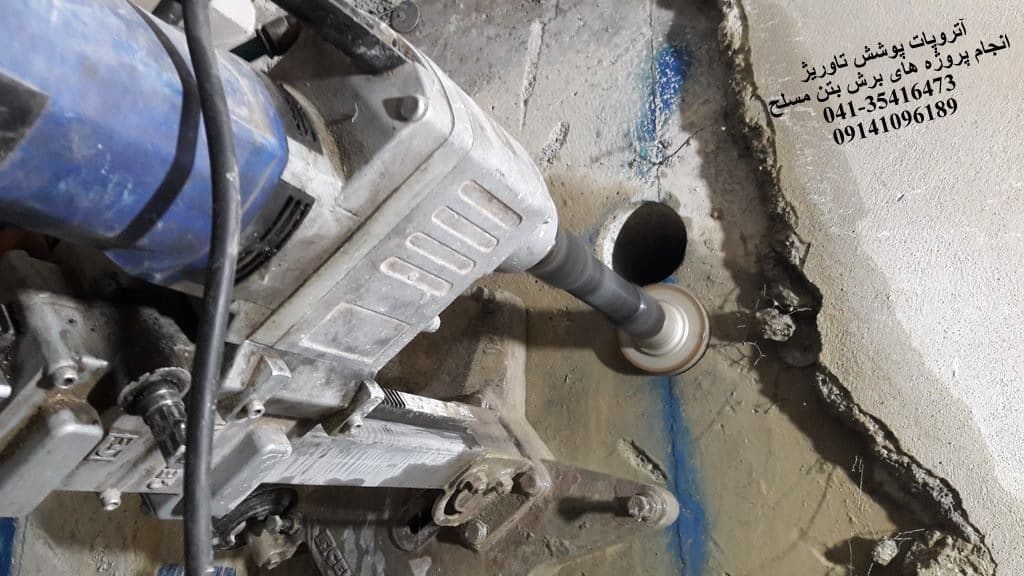

با توجه به این موضوع که ضخامت دیوار از ارتفاع استاندارد و معمول مته های کرگیری برابر با ۴۵ سانتیمتر بیشتر میباشد لذا برای اتمام کرگیری استفاده از یک واسطه اجتناب ناپذیر خواهد بود :

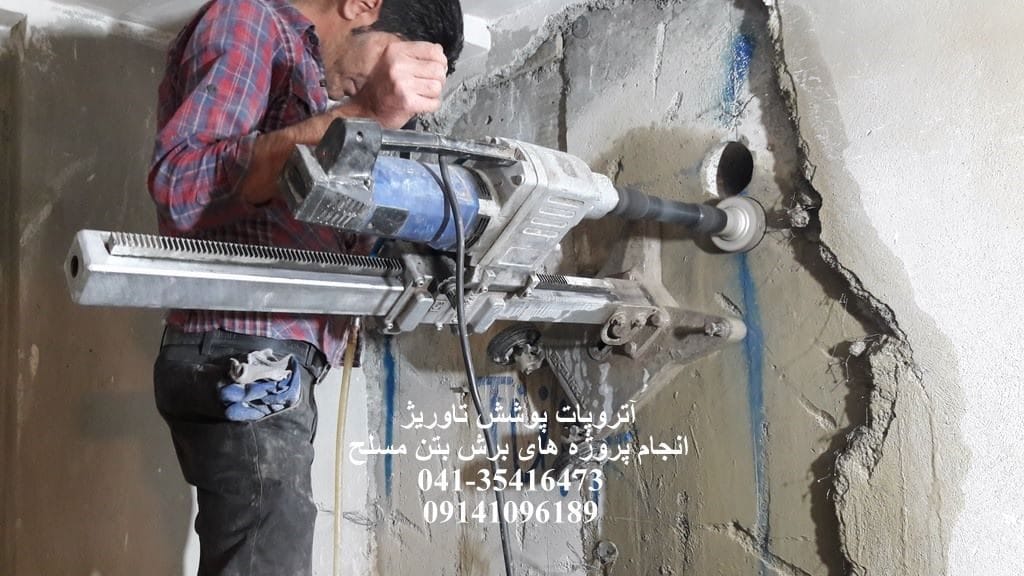

مته کرگیری به همراه واسطه ۳۰ سانتی حین کار
- مته کرگیری به همراه واسطه وصل شده حین کار:

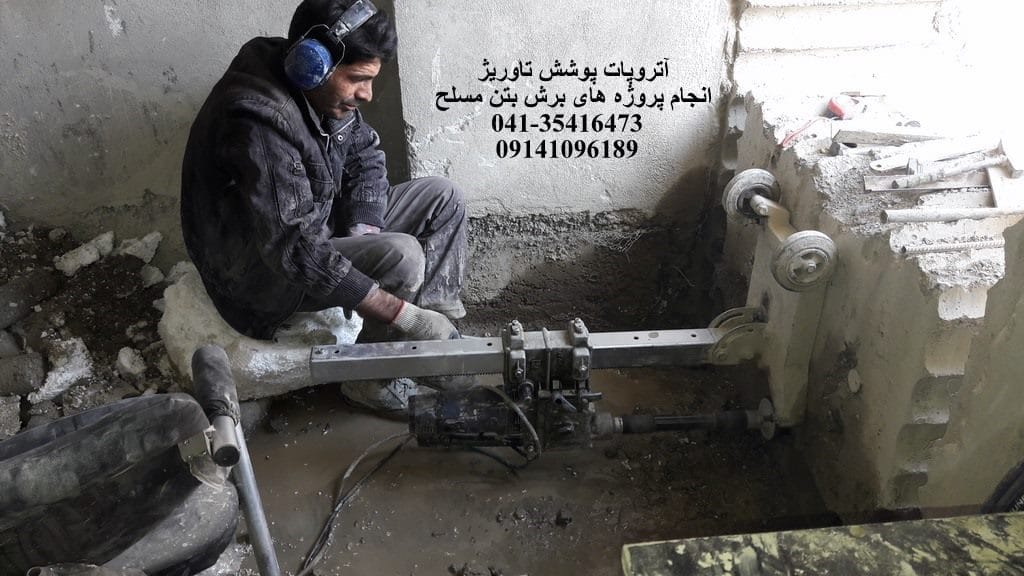

- استفاده از دو دستگاه کرگیری جهت صرفه جویی در زمان و اتمام سریعتر کار با توجه به مسکونی بودن محل انجام کار :
کرگیری متوالی به منظور برش بتن مسلح
ویدئویی از عملیات برش دیوار بتن مسلح در این پروژه :
برش دیوار بتنی با دو دستگاه کرگیر
ویدئویی دیگر از برش دیوار بتن مسلح در این پروژه :
- همانطور که در بالا توضیح داده شد با توجه به مسکونی بودن محل کار و عدم امکان ورود جرثقیل و دیگر ماشین آلات به محل، برش یکباره قطعه بتنی و خارج کردن ان از محل ممکن نبوده و لذا با تقسیم آن به سه تکه کوچکتر و قابل حمل، حمل قطعات بتنی برش خورده به خارج از محل ممکن گشته. توضیج این که این قطعات از درب موجود به کارگاه ساختمانی ملک مجاور حمل گردید.
ویدئوی سوم از کرگیری متوالی در این پروژه :
ویدئوی خارج کردن قطعه بتن برش خورده از محل توسط همکارمان آقای پیروز (بهمراه اندک طنز برای رفع خستگی!) :
- به منظور جلوگیری از آسیب دیدن سقف حین سقوط قطعات بتنی برش خورده, از مصالح منعطف و موجود در محل مثل لاستیک های خودروی مستهلک و بلوک پلی استایرن در محل سقوط استفاده شده است. لازم به توضیح است این لوازم عملیات حمل قطعات بتنی برش خورده را نیز پس از سقوط ساده تر خواهند نمود.
- به منظور اجتناب از خطرات احتمالی هر قطعه پس از برش خوردن باید از محل اولیه جدا شده و به خارج از محل حمل شود و ادامه عملیات برش بتن با وجود قطعات ناپایدار و نامتصل به عضو بتنی مادر بسیار مخاطره آمیز خواهد بود.
- خروج یک به یک قطعات بتنی برش خورده از محل مخاطرات احتمالی را به حداقل خواهد رساند.
- این قطعات بتنی با نیروی حداکثر دو کارگر و استفاده از اهرم قابل جابجایی خواهند بود اما اگر قطعه بتنی به یکباره برش میخورد وزنی در حدود ۱ تن داشت که بدون استفاده از ماشین آلات با توان نفر امکان جابجایی میسر نمی گشت.

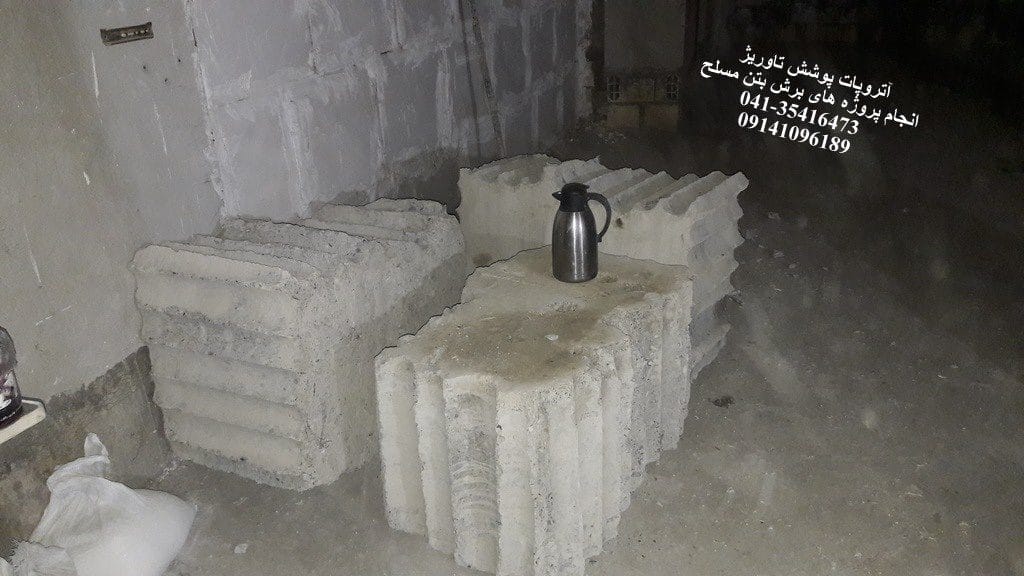

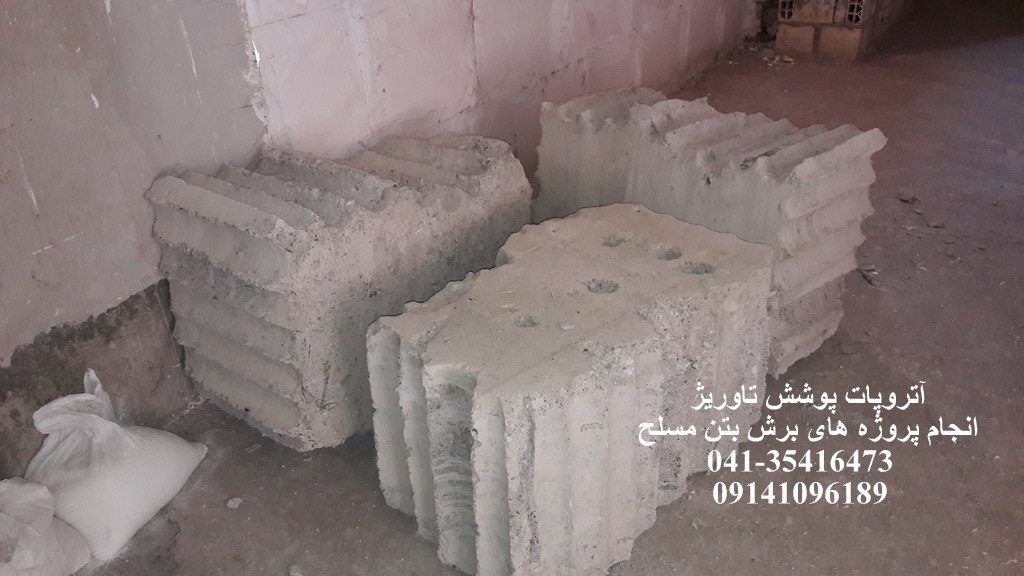

قطعات بتنی برش خورده و خارج شده از محل اوپنینگ
- اوپنینگ آماده تحویل به اکیپ جوشکار جهت نصب چهار چوب درب می باشد .
ویدئویی دیگر مربوط به خارج کردن قطعه بتنی برش خورده از محل اولیه :
- پس از اتمام عملیات برش اوپنینگ های مستطیلی در طبقات منفی ۲ و منفی ۳ طبق درخواست کارفرما ( هیئت مدیره برج )، یک فقره اوپنینگ نیز جهت تامین روشنایی محیط داخل در دیوار بتن مسلح ایجاد گردید.
